戈壁灘上的“風車森林”——九冶包頭鋁業新能源項目履約側記
2024年11月15日 9:14 2046次瀏覽 來源: 中國有色金屬報 分類: 地礦建設 作者: 張小鋒 陳奎

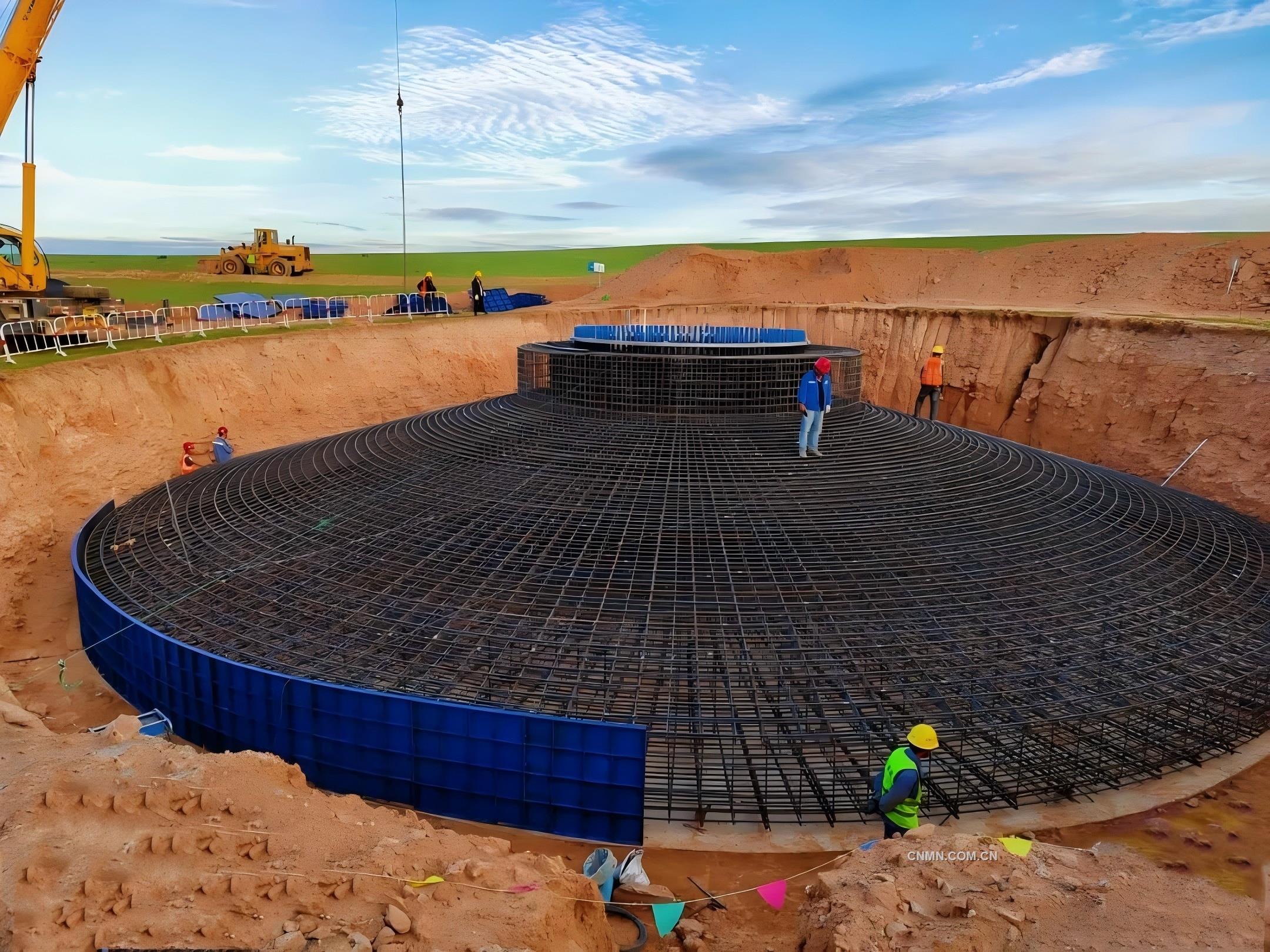

10月13日,在內蒙古自治區達爾罕茂明安聯合旗(以下簡稱達茂旗),九冶建設有限公司(以下簡稱九冶)承建的包頭鋁業燃煤自備電廠可再生能源替代達茂旗1200兆瓦新能源項目施工現場,隨著最后一車混凝土入模,56臺風機的 基礎澆筑工作全部完成。藍天白云下,戈壁灘上日漸成型的“風車森林”見證了九冶人建設綠色低碳“新中鋁”的信心與決心。
迎難而上向風行
達茂旗地處邊疆,施工現場位于戈壁灘腹地,位置偏遠、氣候惡劣,項目建設面臨多種不利因素,施工阻力較大。該項目包含140臺7.15兆瓦風力發電機組及相關施工內容,共有10家單位參與建設,九冶主要負責“五通一平”及56臺風機的施工,其施工進度直接影響整體工程進度。
為確保項目優質履約,九冶項目團隊提前勘查現場,了解當地風土人情和氣候特點。春季的達茂旗,戈壁百里揚沙、風無三日停,無路、無水、無網、無電,物資運輸困難,這些都給項目建設帶來了巨大的挑戰。為盡快鋪開作業面,九冶項目部堅信“辦法總比困難多”,主動創造條件,沒有條件搭設辦公場所,就臨時租用當地房屋;沒有物資補給,就前往75公里外的小鎮集中采購;沒水沒電,就積極與地方政府協調溝通……經過大家的不懈努力,項目施工很快步入正軌。
追光逐日戰高溫
入夏后,達茂旗的沙塵天氣減少,項目也進入了施工黃金期。九冶項目部深知,“五通一平”施工進度是10家參建單位能否按計劃施工的關鍵。整個工程共有9條主路,總長度超過170公里,并且還有上百條輔路,施工范圍廣、位置偏遠,材料運輸量大,給管理帶來了巨大壓力。
為了保障施工區道路暢通,九冶項目部結合氣候特點,充分利用早晚涼爽時間,避開正午高溫,有效地緩解了夏季高溫施工的壓力。同時,他們通過考察地質特點,就近取材鋪路,解決了施工材料的供應及運輸問題。大面積作業面展開后,九冶項目部的日常管理施工區域長達50多公里,施工區域常常沒有手機信號,現場管理人員幾乎處于“失聯”狀態。為此,該項目部結合施工區分布情況,采取“定點、定人、定期”巡查機制,將工程量細化分解到天,做到日盤點、周分析,及時解決問題、動態推進施工計劃。
施工中,九冶人踏戈壁而無畏,戰酷暑而不懼,高效協同、艱苦奮斗,在茫茫戈壁灘上迅速建起了一條條施工“黃金帶”,既保障了場區所有項目的道路暢通,也最大限度地降低了施工對自然生態的影響。
逐夢綠色亮品牌
高標準履約,高品質踐諾,既是九冶塑造品牌、開拓市場的響亮口號,也是助力地方政府及包頭鋁業加快綠色低碳高質量發展的實際行動。
該項目施工的重點和難點在于風機吊裝,風機塔筒高達115米、葉輪直徑為193米,宛如一座鋼鐵巨人矗立在天地之間。現場施工受大風天氣的影響較大,且單體吊裝難度高。九冶項目部以首臺風機吊裝為突破口,精心策劃,提前全面勘察和評估施工現場,并針對可能出現的問題制訂了科學的應對方案。在施工過程中,全體人員分工明確、密切協作,嚴控施工工序,確保工程質量。
該項目自6月4日開工以來,九冶項目部秉持“抓安全、保質量、搶進度”的工作思路,在進入冬季施工前完成了所有風機的基礎澆筑任務,為后續風機安裝、送電、并網創造了有利條件,以實際行動擦亮了九冶品牌。
九冶人堅守在戈壁深處,抵御風沙日曬的侵襲,克服自然環境帶來的不便,努力以“過程精品”構筑精品工程,全力為實現完美履約、促進當地經濟可持續發展、推動生態文明建設貢獻力量。
責任編輯:任飛
如需了解更多信息,請登錄中國有色網:www.hnfenyang.com了解更多信息。
中國有色網聲明:本網所有內容的版權均屬于作者或頁面內聲明的版權人。
凡注明文章來源為“中國有色金屬報”或 “中國有色網”的文章,均為中國有色網原創或者是合作機構授權同意發布的文章。
如需轉載,轉載方必須與中國有色網( 郵件:cnmn@cnmn.com.cn 或 電話:010-63971479)聯系,簽署授權協議,取得轉載授權;
凡本網注明“來源:“XXX(非中國有色網或非中國有色金屬報)”的文章,均轉載自其它媒體,轉載目的在于傳遞更多信息,并不構成投資建議,僅供讀者參考。
若據本文章操作,所有后果讀者自負,中國有色網概不負任何責任。
